10. december 2024: Nu lægges de første balkonbrædder
En mild november har gavnet det store vedligeholdelsesprojekt på Strandslot, så håndværkerne har kunnet udnytte de første fem uger af lukkeperioden effektivt med kun få pauser på grund af dårligt vejr. Her kommer en status over de igangværende arbejder.

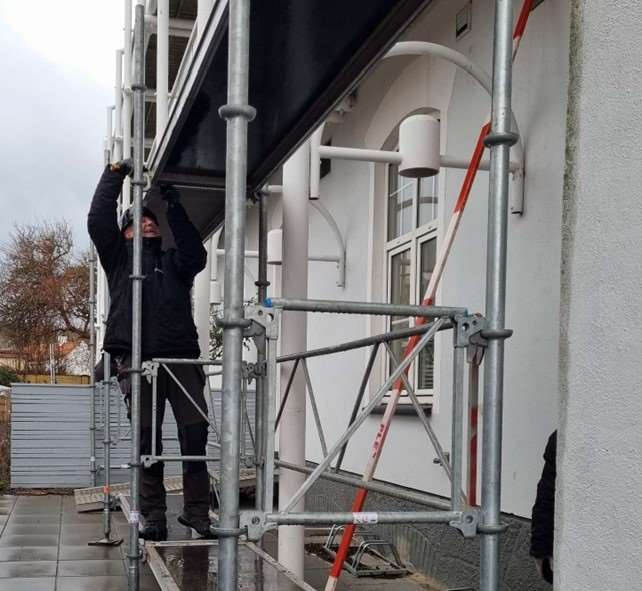

På nordfacaden (mod havet) er renoveringen så langt fremme, at monteringen af de nye brædder på balkonerne har kunnet igangsættes. Entreprenøren PLE forventer, at nordfacaden bliver færdig før julegæsternes ankomst den 22. december.
Maling af facaderne har givet udfordringer, fordi én gang maling ikke er nok til at dække borehulsreparationerne efter hulmursisoleringen. Forsøg med at pletmale borestederne før maling af hele facaden gav ikke et tilfredsstillende resultat. Efter et byggemøde medio november har bestyrelsen derfor godkendt, at facaderne skal have to gange maling. Meromkostningen hertil er ca. 240.000 kr. inkl. moms. Anden gang maling af østfacaden er udsat til foråret, fordi PLE gerne vil nå at færdiggøre nordsiden, inden vinteren for alvor sætter ind.

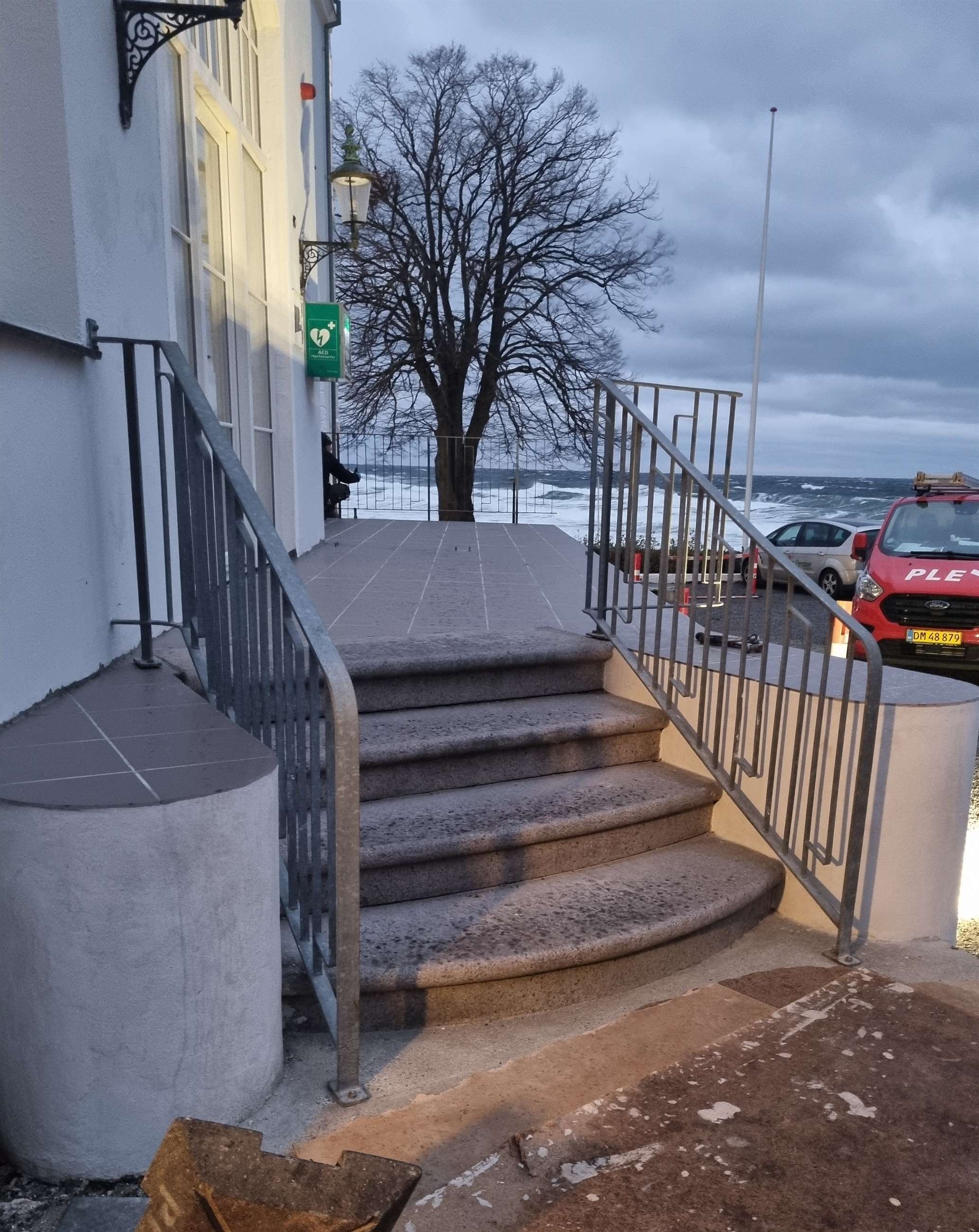

Der er lagt nye fliser på plateauet ved hoveddøren og på terrassen ved lejlighed 1. Renovering af stål og beton under terrassen udføres af PLE uden beregning, og det samme gælder udskiftning af nogle trappebrædder på den store terrasse. Det er garantireparationer efter det forrige store projekt i 2021-22.
Isolering af nordfacaden er ved at være afsluttet, og dermed er to sider af slottet hulmursisoleret. Bestyrelsen har godkendt ekstraomkostninger på 28.725 kr. til leje af lift, da isoleringen af østsiden blev væsentligt mere omfattende end forventet.
Installationen af Strandslots nye varmesystem forløber planmæssigt. Arbejdet med rørføring gennem etagerne har været i gang i hele lukkeperioden. Efter et par ugers juleferie i åbningsperioden fortsætter Vejleby VVS arbejdet med varmeanlægget fra den 6. januar, og de første udendørs varmepumper opstilles i januar.
